Девочки, расскажите что делать первым, что дальше? У нас капитальный ремонт - замена окон, батарей, труб в ванной, выравнивание стен, потолка, пола и прочее. Сейчас на окна скидки, а к ремонту сможем приступить только в сентябре. Имеет смысл сейчас заказывать окна? Их когда ставят, в конце ремонта или в начале? А батареи когда менять нужно? И что сначала - двери или полы с обоями?

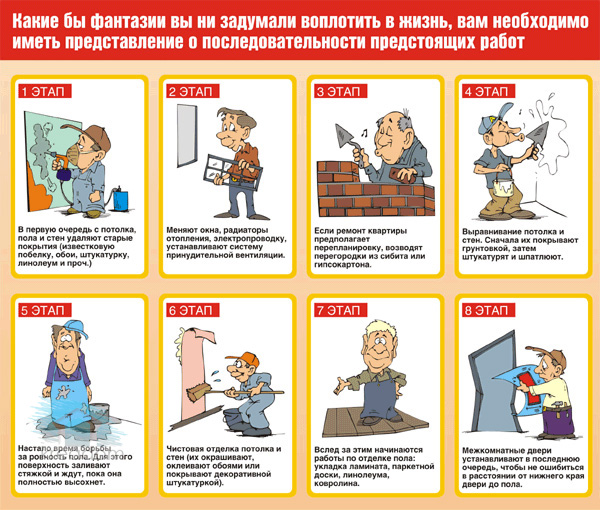

Доброе утро. А Вы посмотрите пару передач "школа ремонта", там хорошо показывают последовательность. А вообще по моему так :
-стены, окна, батареи, пол... Это в плане черновых работ. А вообще если Вы рабочих нанимаете, то они должны предоставить план работ и смету .
Да вот в том то и дело, что мы их будем нанимать только в сентябре, а скидки сейчас)) Но окна же еще изготовить надо...
Окна если нет потока наштампуют вам за пару дней-ну неделю. Позвоните в компанию, узнайте сроки (сколько изготавливают, и сколько времени продлятся скидки)....
А вообще, найдите сейчас компанию или работников. Если у Вас такой объем работ, им же тоже нужно сделать и план и смету.( если нормальные работники).., да и обсудить и договориться сейчас на работу в сентябре ..., я думаю и им удобнее и Вам спокойней будет.
Мы делали так (ремонт с нуля), сначала окна, потом трубы, батареи, далее полы и стены, а уж потом двери.
Ну все, тогда я спокойна и заказываем окошки наши)))
Мы еще кстати вот бассейн строим, сейчас пока стадия выравнивания пола и стен, а окошки уже с июня заказаны. Вывод: окна никогда не рано заказать)))
Мы окна установилили вначале ремонта, но потом весь ремонт я тряслась за подоконники( слава богу без царапин), но мы так специально делали, так как откосы выполняли строители, штукатуркой, мы не использовали эти сендвич панели(вроде так их называют). Потом еще оконщики по стыкам не прошлись герметиком, тк от ремонта он потемнел бы, поэтому вызывали их еще раз, плюс еще они иправляли косяк, так как вообще щели не залили пенкой, проследите за этим.
Поэтому спокойно можно поменять окна, работы разделить в два этапа сначала только окна, а потом откосы, подоконники бы я тоже оставила на потом, чтоб не переживать
А стяжку будете делать, выравнивать уровень пола?
Опишу наш случай: залили стяжку. Перепад по квартире был от 13 до 15 см (представляете, как у нас поднялся уровень пола?). Потом вызвали замерщика по дверям (двери ждали 2 месяца). Потом положили ламинат. И вот, когда пришли двери, оказалось, что они не помещаются в проеме. Пришлось долбить когда, практически, все отделочные работы были завершены.
Это я Вам так, для сведения пишу)
Мы поставили окна в ноябре, сращу как купили квартиру, в январе начали ремонт. Полный демонтаж, снос всех стен. Пере варили батареи, но не вешали. Потом сделали новый пол, потом стены, повесили батареи после выравнивания стен. Сейчас одновременно сделали откосы и подоконники и потолки. На сегодняшний день занимаются сантехникой, разводка труб и прочее
батареи(трубы отводы ) после стяжки и выравнивания стнен но до шпатлевки тк сварка может внести свои изменения в дизаин , потом сами радиаторы снимаются с гаек и убираются до момента установки сантехники(если в квартире тепло)
http://www.babyblog.ru/user/hairpin84/15547
фото взято с сайта ББ
у меня окна стоят.Сейчас снесли все стены,замена батарей,выравнивание пола, каркас ванной комнаты, стяжка, возведение стен, трубы,плитка, ламинат,обои,сантехника(установка ванны,унитаза,смесителей),двери,мелочевка типа гардин,картин,тв..Вот такая у меня последовательность...
